Градирни Ново-Кемеровской ТЭЦ окружили траншеи. Что происходит?

НИА-Кузбасс / Новости Кемерово и Новокузнецка

c5c6b1b9244b5ce7e15d78b5b313b176Мы уже рассказывали о том, что на Ново-Кемеровской ТЭЦ СГК начался второй этап модернизации системы технического водоснабжения — для того чтобы снять ограничения мощности электростанции в летний период. На днях побывали на ТЭЦ и увидели, как продвигается этот проект.
У проекта два основных направления:
  • модернизация градирни №5,
  • прокладка новых водоводов к этой градирне.
Работы на ТЭЦ начались по каждому из направлений.

Ограничения по выработке электроэнергии на Ново-Кемеровской ТЭЦ возникают с апреля по октябрь. Связано это с охлаждающей способностью градирен предприятия: морально и физически устаревший ороситель, а также ошибки при монтаже циркуляционных водоводов не позволяют использовать весь их потенциал. Объем летних ограничений мощности из-за градирен специалисты ТЭЦ оценили в 25 МВт. Чтобы их снять, на Ново-Кемеровской ТЭЦ и проводят модернизацию системы технического водоснабжения.

Так, внутри пятой градирни уже смонтированы новые водоводы, их диаметр увеличили c 1000 мм до 1200 мм на подающем трубопроводе.

А сейчас строители готовят металлическое основание для укладки нового оросителя, монтируют ледоуловитель и зимний обогрев.

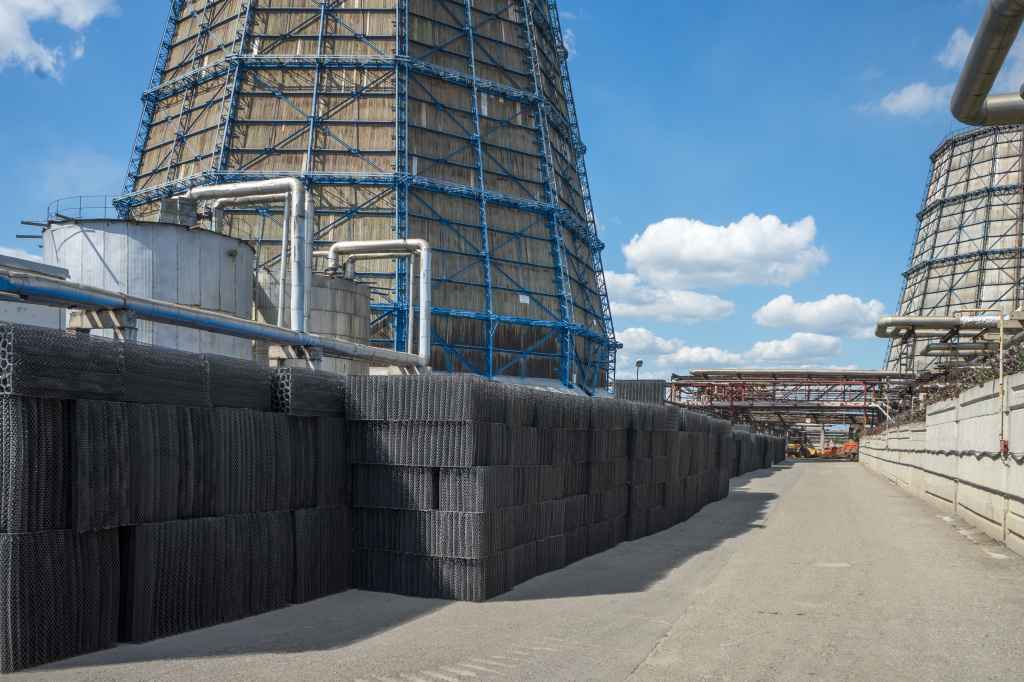

Часть блоков оросителя — уже на территории ТЭЦ. Всего необходимо смонтировать 5,5 тысячи штук.

Внушительная строительная площадка развернулась и на территории электростанции, возле градирен. Самый трудоемкий процесс — прокладка траншей для новых водоводов. Их глубина 4 метра, ширина 8 метров.

Эти земляные работы осложнены тем, что рядом с траншеями множество действующий и уже выведенных из эксплуатации коммуникаций. Их расположение необходимо учитывать, чтобы не повредить.

Однако 70% этой работы уже выполнено. Трубы диаметром 1800 мм тоже на месте и ждут укладки в проектное положение — по ним будет идти «обратка». Всего предстоит проложить 292 метра коммуникаций.

Параллельно с монтажом новых труб необходимо будет также демонтировать несколько участков старых водоводов.

А к концу августа на Ново-Кемеровскую ТЭЦ приедут гигантские дисковые затворы (диаметром 1800 и 1600 мм) — для их монтажа придется развернуть настоящую спецоперацию, поскольку необходимо будет поместить габаритные конструкции внутрь насосной станции через узкие проемы.

Несмотря на внушительный объем, все работы идут в запланированном графике. И проект будет завершен к осени текущего года.
